Visione di insieme
Clicca sull’immagine per ingrandire

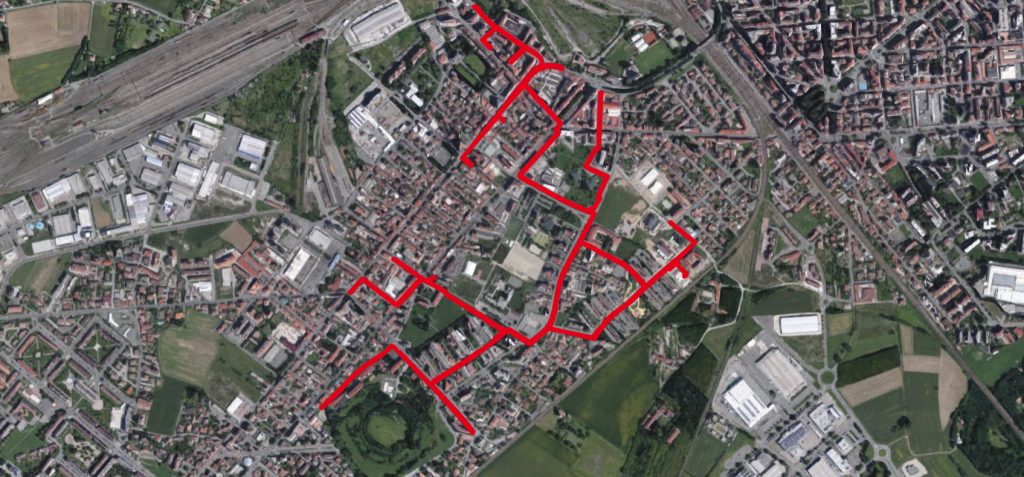

- Realizzazione centrale

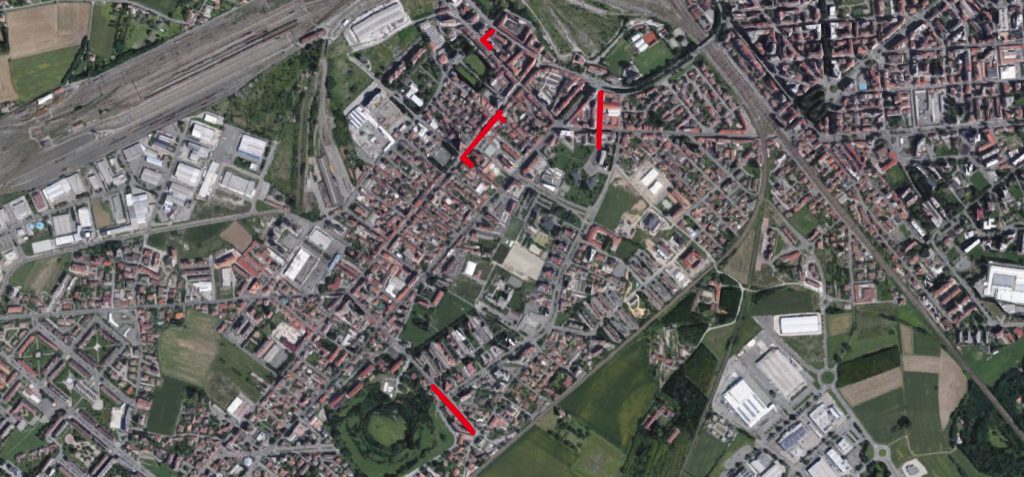

- Avvio lavori: giugno
- Avviamento impianto: ottobre
- Lavori nelle vie Gandolfi, G. Vassallo, M.Bensi, Sacco, Cocito
- Posati 3,5 chilometri di rete e allacciamenti
- Allacciate circa 30 utenze
Clicca sull’immagine per ingrandire
- Ripristini strade lavori primo lotto
- Posati 2,5 chilometri di rete e allacciamenti
- Allacciate 22 utenze
- Lavori nelle vie Sacco, Bensi, poi Remondino, Casalcermelli (da via Cocito a c.so C. Marx) Bonardi, D’Angennes, Maggioli, Simonini, Pascoli, C.So Acqui, Piazza Zanzi
Clicca sull’immagine per ingrandire
- Ripristini strade lavori secondo lotto
- Completamento centrale termica
- Posa di 3 chilometri di rete e allacciamenti
- Allacciate 11 utenze
- Lavori nelle vie Bonardi, Maggioli, Parini, S. Giovanni, S. Giacomo, Verneri, Fernandel, Carlo Alberto, C.so Acqui, viale Tivoli
Clicca sull’immagine per ingrandire
- Ripristini strade lavori terzo lotto
- Allacciate 3 utenze
- Eventuali estensioni di rete funzionali a nuovi allacciamenti
